Havn · Næringspark

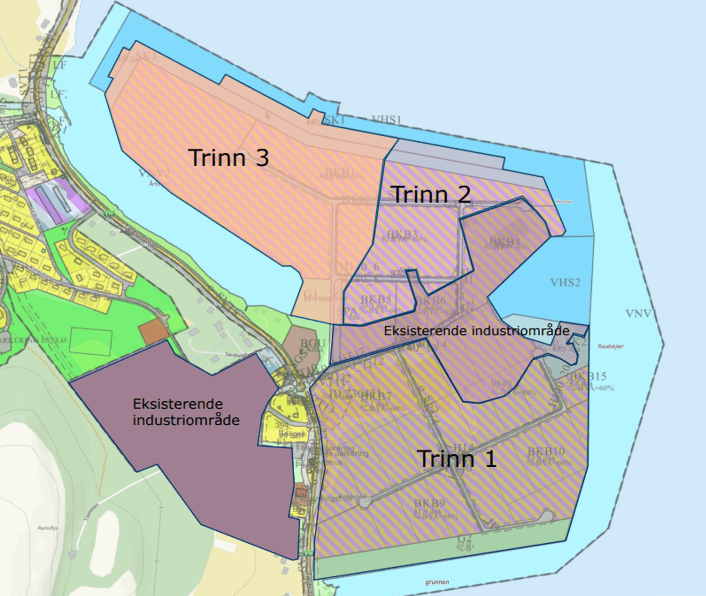

Utbygging i tre trinn fram mot 2030+.
Områdets samlede planramme er ca. 700 daa. Trinn 1 og 2 gir til sammen ca. 310 000 m² nytt næringsareal. Trinn 3 ligger som potensiale i ett langsiktig perspektiv.
- Ferdigstilt
Områdereguleringsplan godkjent
Hele området ferdig regulert til havne- og næringsformål.
- Ferdigstilt

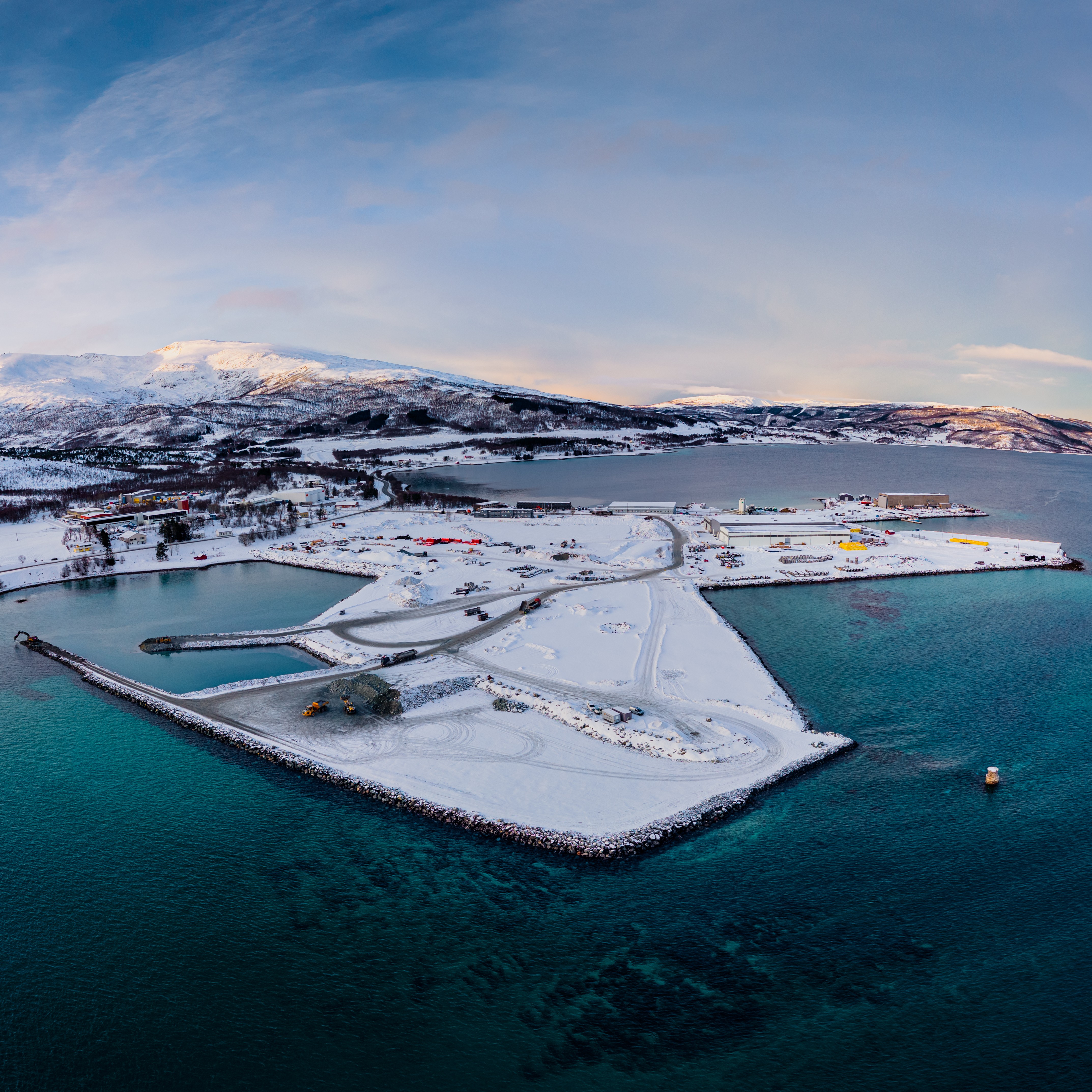

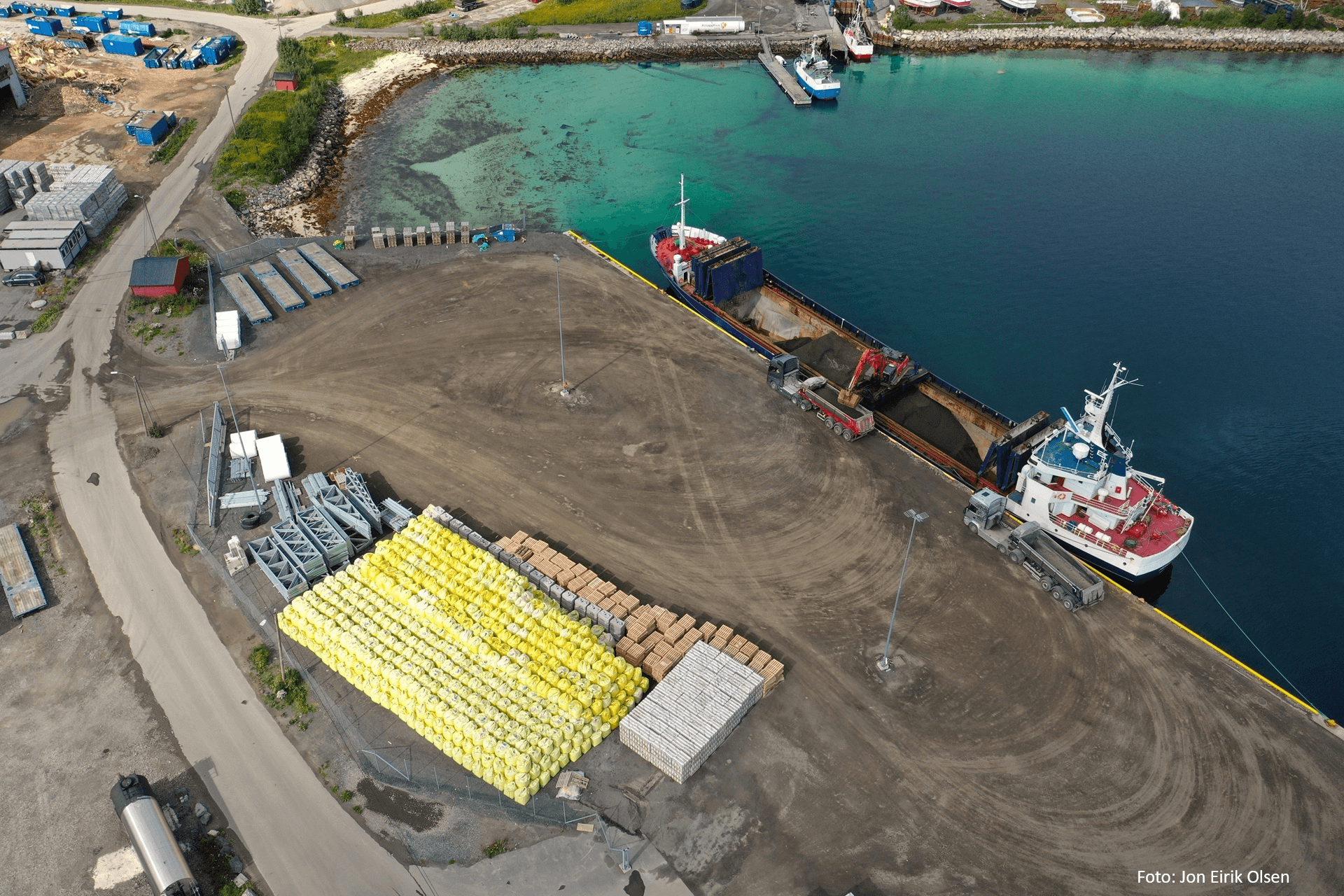

Eksisterende kai ferdigstilt

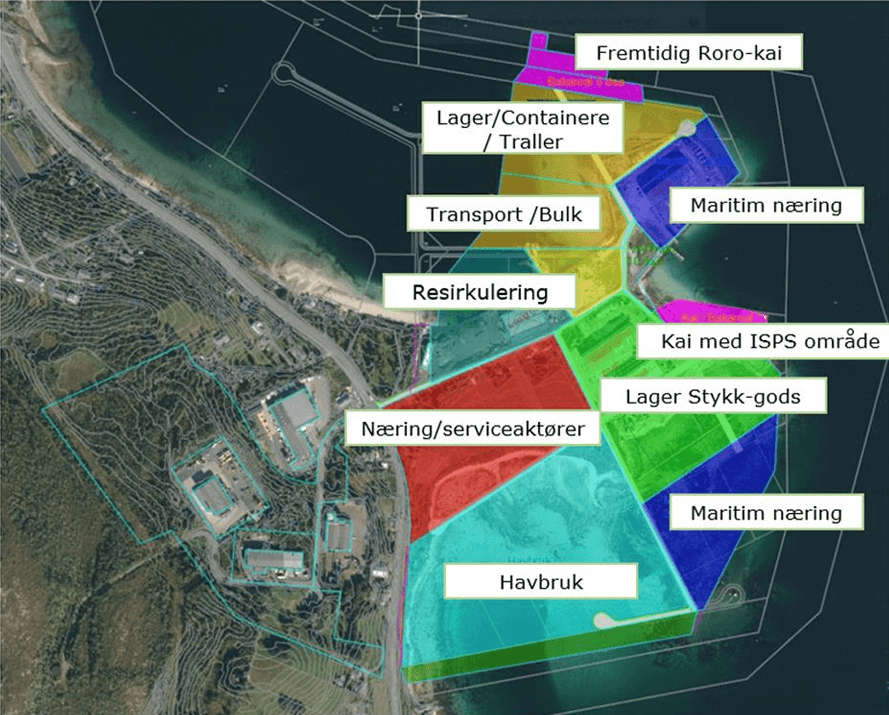

110 m kai, dybde 7,5 m, ISPS-godkjent. Bakareal ca. 7 mål.
- Ferdigstilt
Aksjekjøpsavtale med Nordlaks
Rødskjær 1 AS overføres til Nordlaks i 2026. Smoltanlegg på ca.40 mål skal etableres.
- Pågående

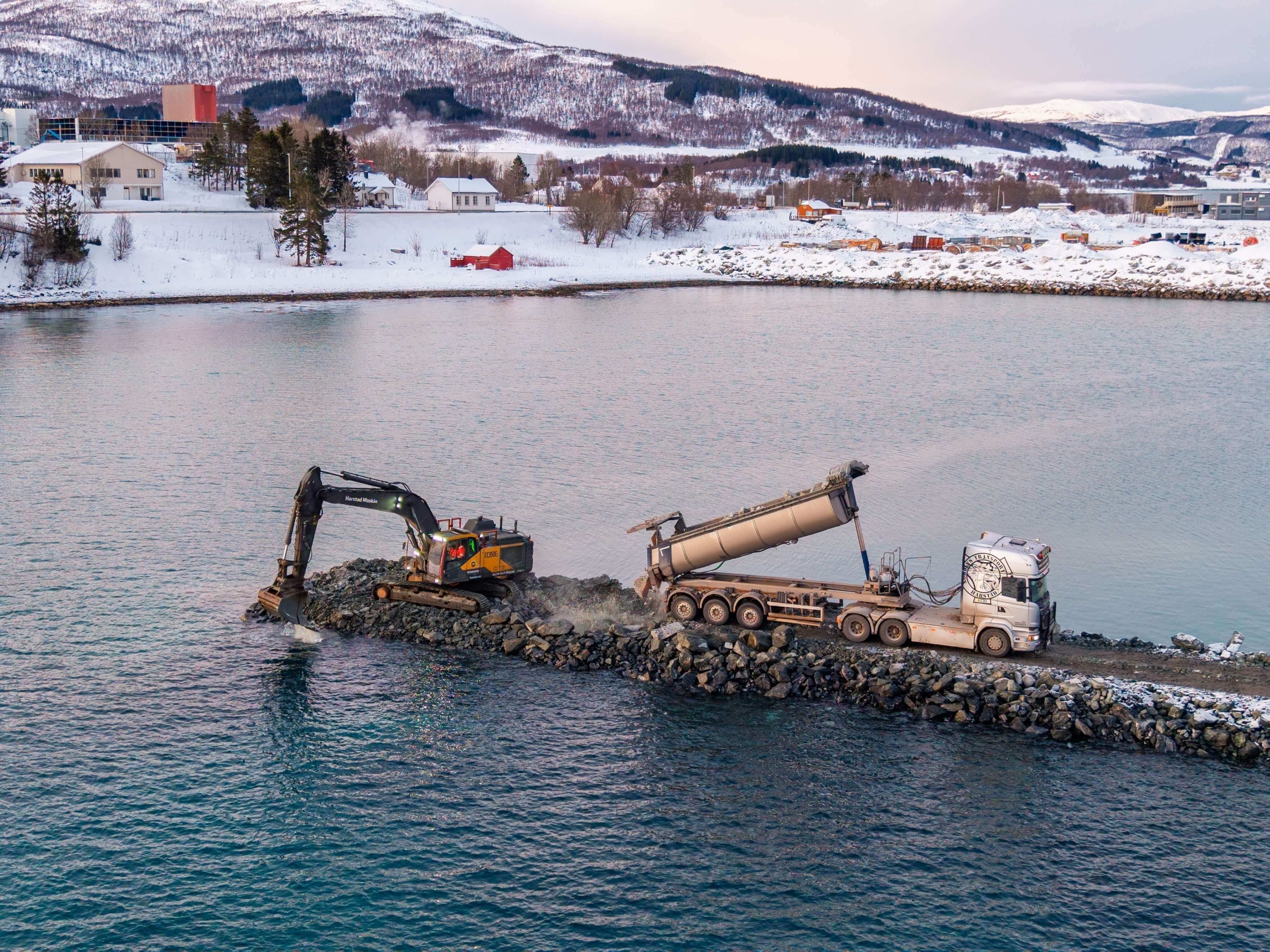

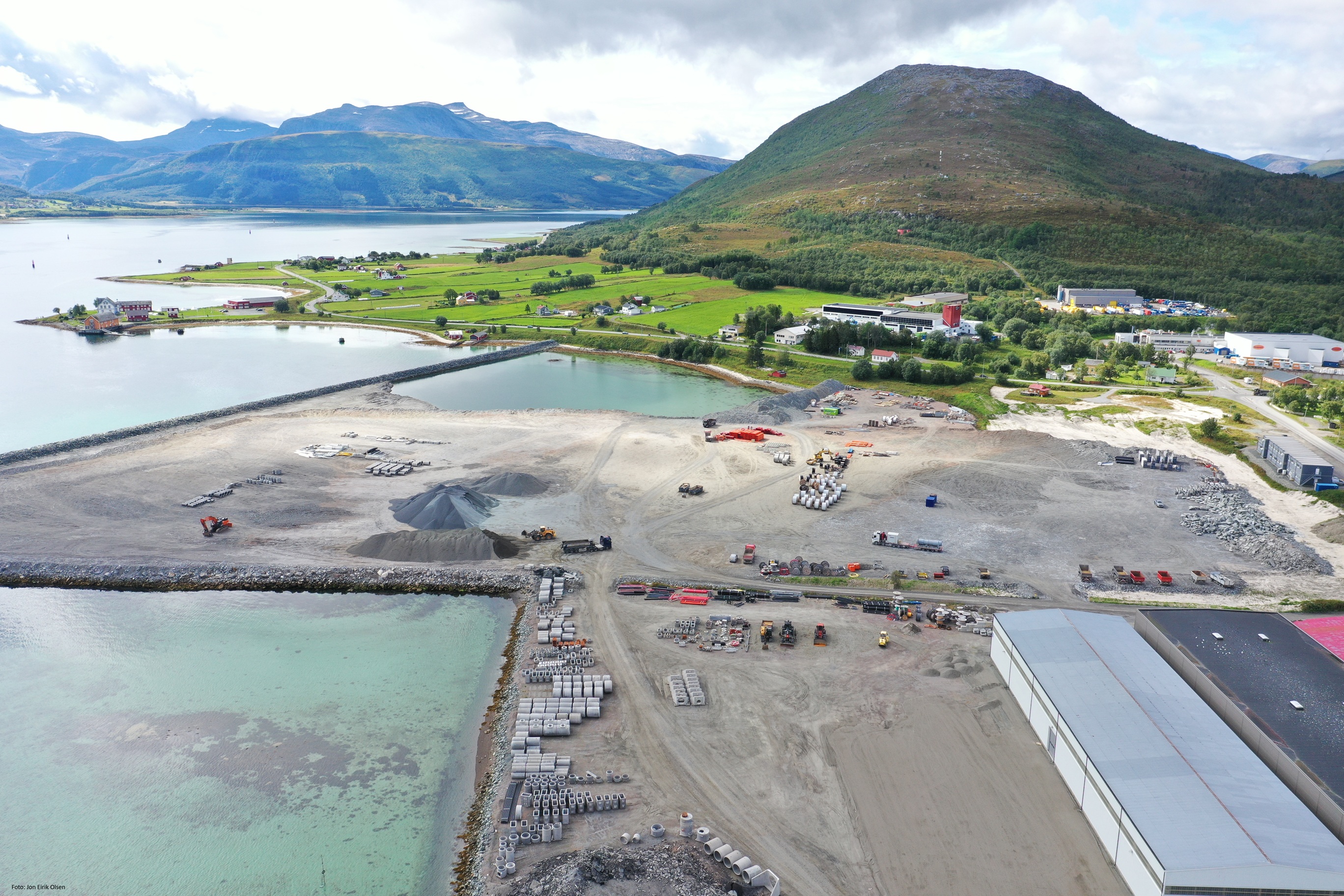

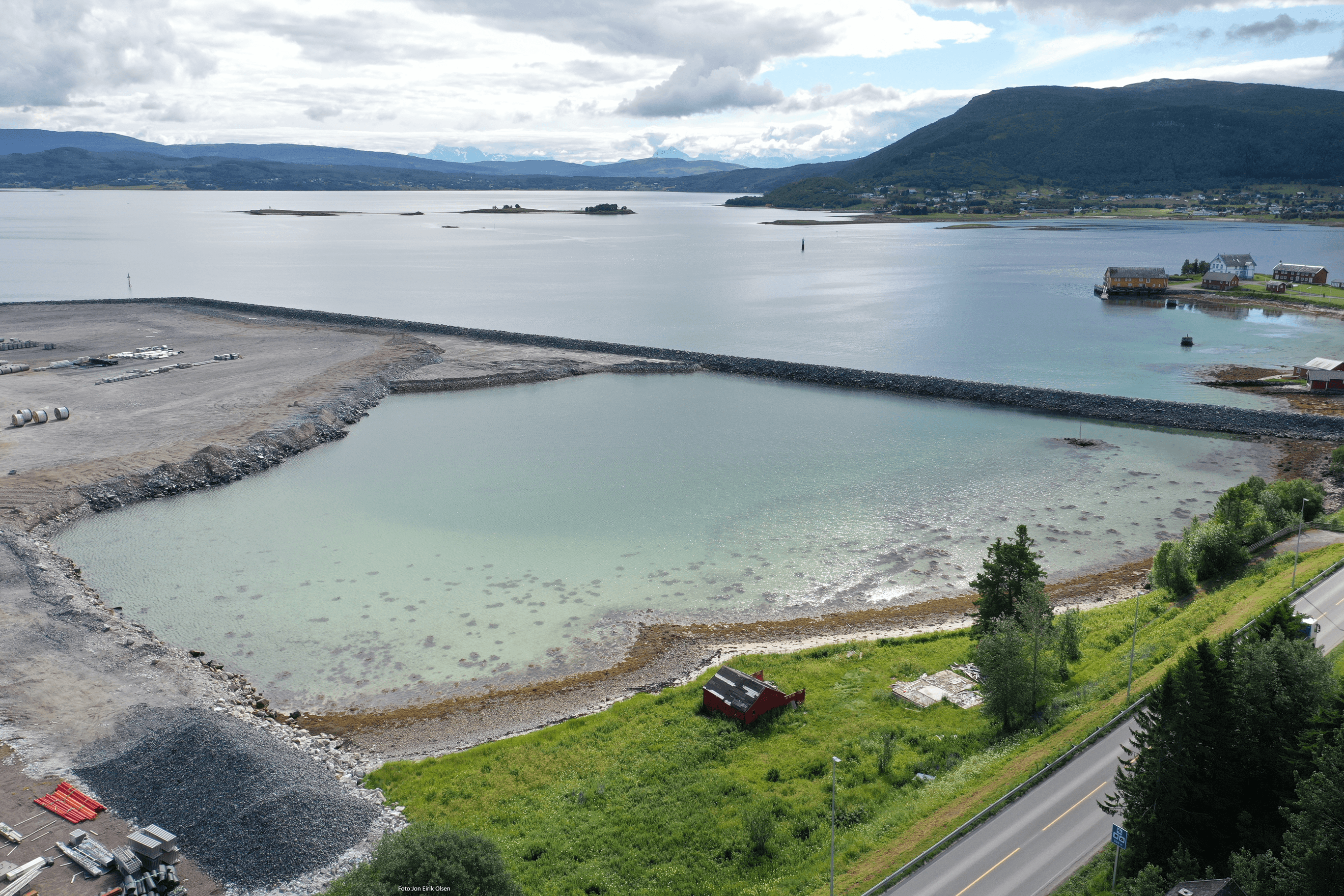

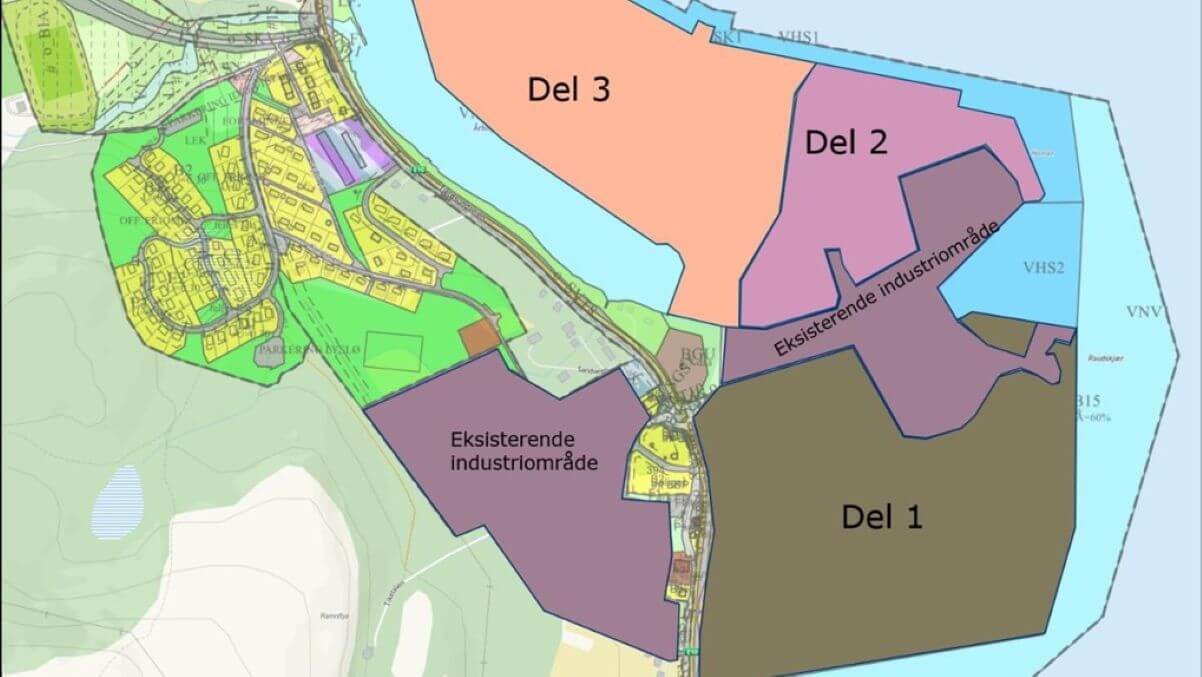

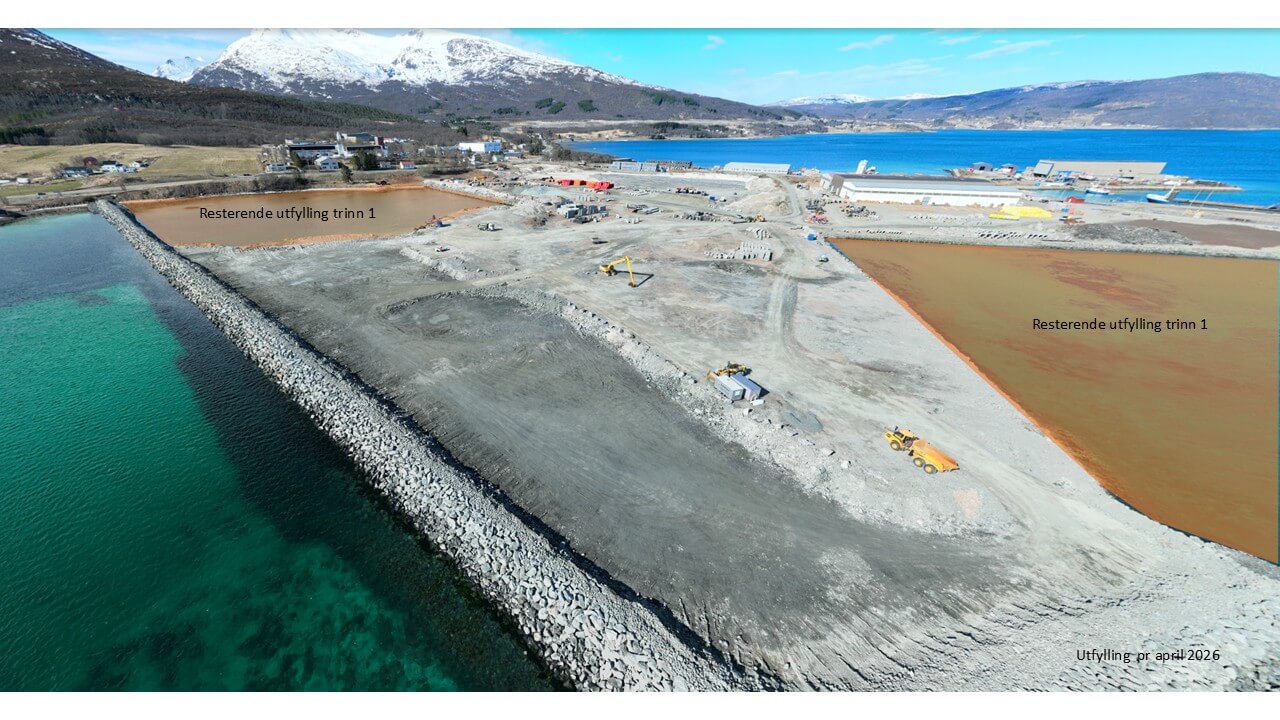

Trinn 1 — utfylling i sør
Utfylling med masser fra E10 Hålogalandsvegen. 240 daa nytt næringsareal.
- Planlagt
Trinn 1 — infrastruktur
Vei, kraft, vann/avløp og fiber til alle tomter i sør.
- Planlagt
Trinn 2 — utfylling i nord
Igangsettes når Kystverket starter mudring i Tjeldsundet. 70 daa nytt areal.
- Planlagt
E10 Hålogalandsvegen ferdig
Reduserer kjøretid til Lofoten/Vesterålen vesentlig. Sortland 47 min, Svolvær 1 t 29 min.
- Planlagt
Trinn 2 — ny RoRo-kai
Ny kai med RoRo-løsning og landstrømanlegg.
- Lengere sikt
Trinn 3 — videreutvikling
Nordre dyp del · 160 daa. Avhengig av etterspørsel og marked.
